对于家庭光伏电站的安装,“防水”是一个极其重要的技术环节,屋顶作为房屋的顶层结构,承担着遮风挡雨的功能,而家庭光伏电站的安装需要对屋顶表面进行打孔作业,这引起了用户对屋顶在安装完光伏电站后是否会漏水的顾虑。

在现行的屋面工程技术规范GB50345-2012中,I级防水的标准是设置2道防水工艺,升阳光为了给您的房屋添加足够的保险,在施工安装环节共设计了三道防水工艺,层层防护,杜绝漏水。

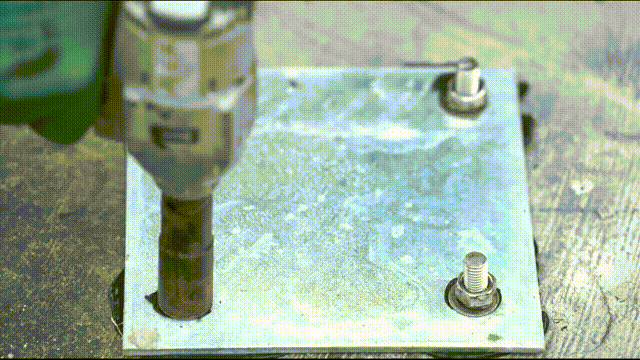

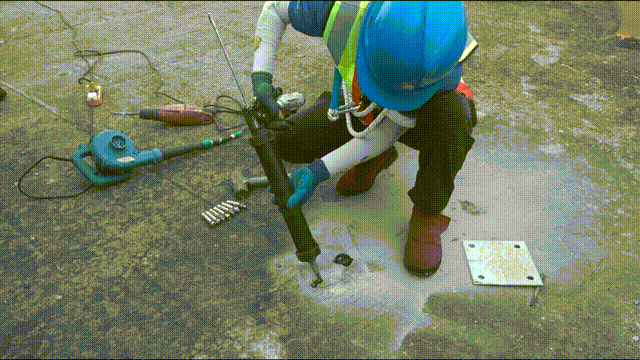

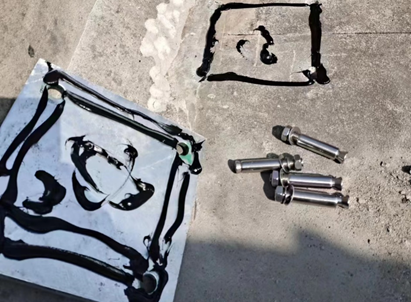

清理打孔孔洞中的灰尘,在打孔吹灰完成后,向孔洞的安装处注入充足的防水沥青胶,随后将金属埋件进行下埋。

在安装完螺栓之后,工人会分别在地面表层以及底板底部一同涂抹上防水沥青胶,用以充分闭合螺栓与空气之间的缝隙,同时能够和第一层与第三层共同形成复合防水层。

基座底部的金属埋件四周是防水过程中最易出现漏水问题的部位,如果不加以重视,雨水很容易从埋件的螺栓周围下渗到结构层,进而对结构层的受力钢筋造成腐蚀,产生安全隐患。因此,在拧紧埋件与螺栓之后,要确保孔洞中的防水沥青胶溢出地面2mm左右,并覆盖地脚的螺栓,如此一来,即使是基座顶部发生了泄露,雨水也会被阻隔在防水胶外。

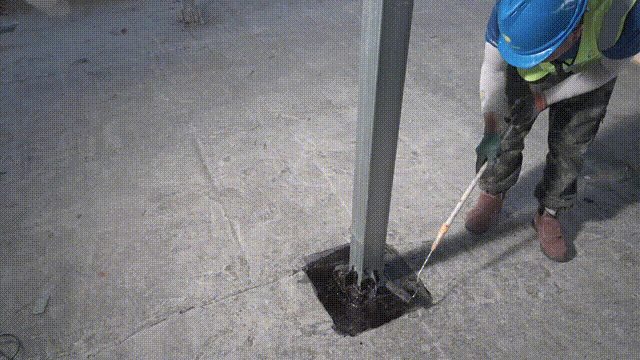

在锚固底座完成之后(需确保膨胀丝完全张开),有两种方式来充当第三层防护,其中一种是选用混凝土将柱脚完全包裹住,混凝土的高度需≥50mm,将缝隙存在的可能降到最低;也可以选择在柱脚处涂抹好第二层防水涂层,即防水沥青胶。防水沥青需要完全覆盖住碰撞螺栓以及底座四周的5cm范围。

在这三道工序串联并行的情况下,保障电站的安装施工,最大程度保证您的屋顶不会漏水。
